作為國家“東數西算”工程甘肅樞紐節點慶陽集群的重點項目,中國電信甘肅慶陽智能算力中心一期土建工程已全面完工,機電配套進展順利,首批3000架高功率機柜計劃近期交付投產,屆時算力規模將達到4萬PFLOPS。

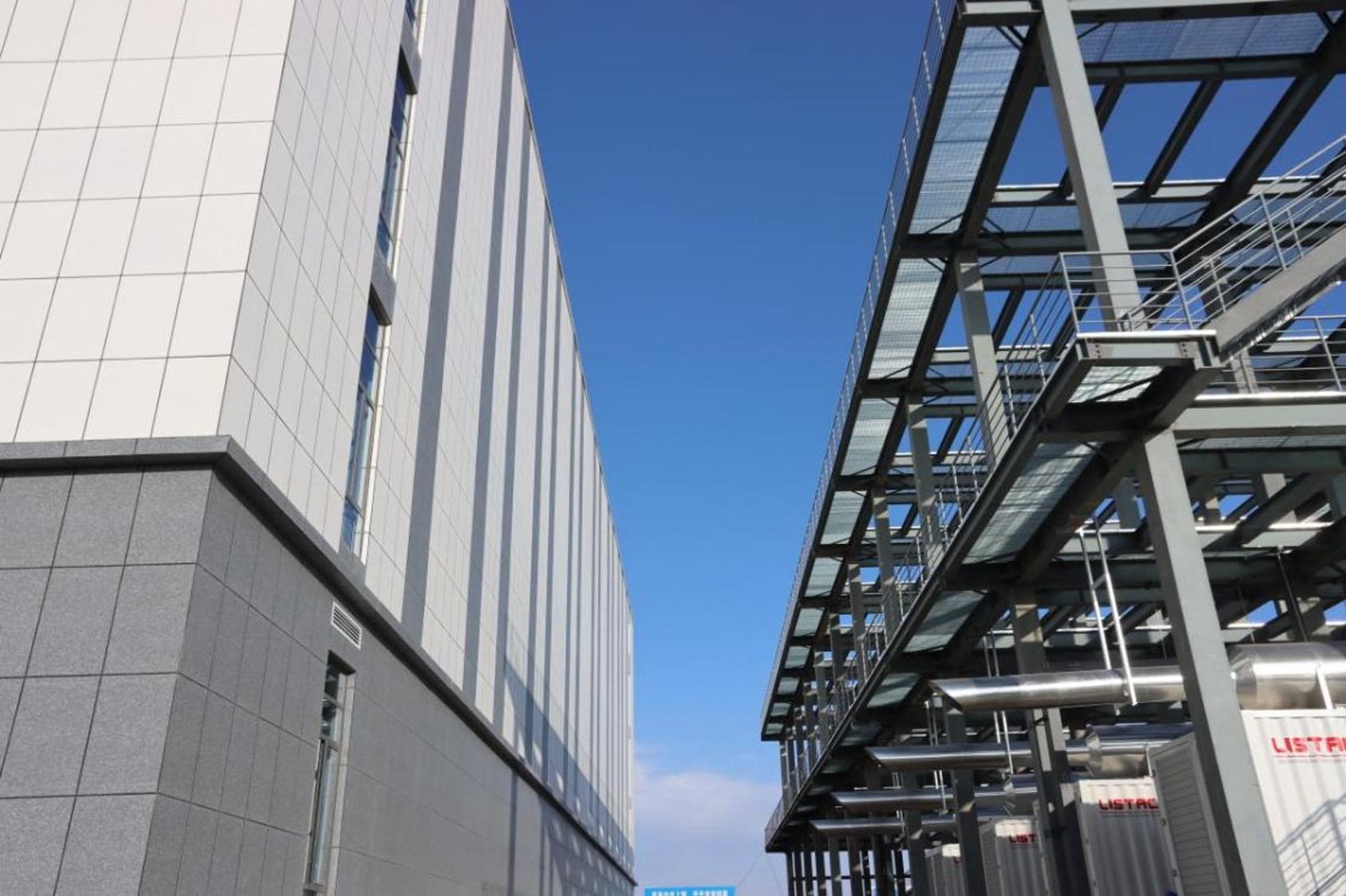

該項目整體規劃用地500畝,總建筑規模約18.3萬平方米,規劃機架能力達1.37萬架,設計PUE值(電能使用效率)低至1.192,能效指標領先。目前,一期工程(包括1#數據中心、生產調度中心等)自2024年10月開工以來,已全面完成主體結構封頂及土建施工。機電配套工程正加速推進,其中1#數據中心部分機房已完成約90%的工程量,現階段正集中進行冷凍管路安裝、走線架敷設及冷卻塔基礎施工,為首批機柜按期交付提供有力保障。
與此同時,為保障園區長期穩定運行并降低運營成本,園區配套的1#110kV變電站建設已納入規劃,計劃于2026年8月全面建成。該變電站投用后,將顯著降低園區用電成本。
